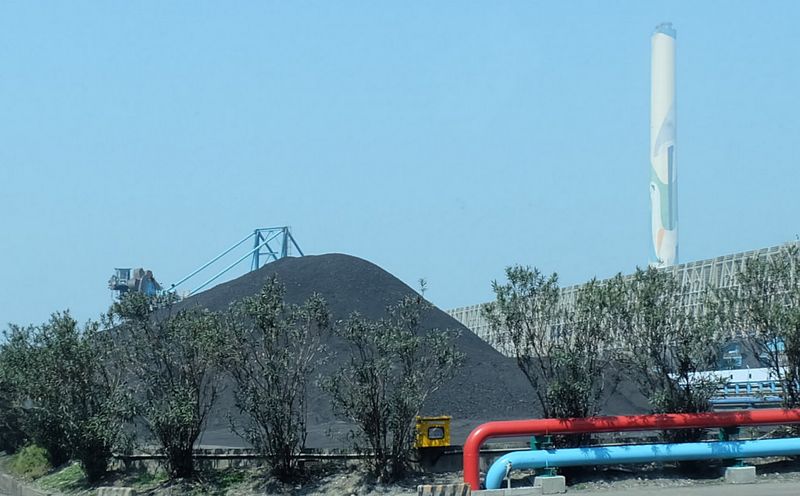

中火新燃氣機組、第五接收站 提前2023年完工
行政院長賴清德昨(6)日提出台中發電廠新建燃氣機組將提前2年,在2023年完成。經濟部政務次長龔明鑫今(7)日到立院經濟委員會報告時進一步說明,第一部燃氣機組在2023年上線,另一部於2024年上線。台電董事長楊偉甫解釋,這不僅是電廠,還需配合天然氣供應。台電打算自己在台中港建置第五天然氣接收站,同時跟中油談燃氣供應。環評計畫預計明年送審,工程部分已開始規畫作業,希望配合燃氣機組,2023年完成。 楊偉甫表示,高雄的興達電廠燃煤機組原本預計2023年陸續除役,台電也正評估是否還可以再提前,預計12月底提出報告。不過,立委江啟程對時程表示質疑。他說,光是建置儲氣槽就需要50個月,距2023年僅五年時間,還有環評程序要走,行政院長不應信口開河。台電預計在台中港興建第五天然氣接收站,原本目標在2024年完工,現在也跟著提前到2023年。對於第三接收站因大潭藻礁遇到環保團體強力抗爭的狀況,楊偉甫
